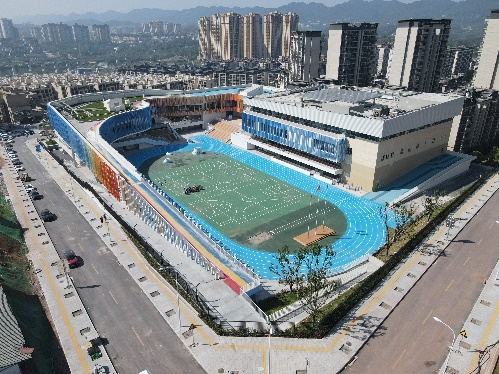

广阳湾珊瑚中小学案例介绍:广阳湾珊瑚小学占地面积约25.5亩,招生规模24个班,总建筑面积约3.36万平方米;中学项目占地面积约95.5亩,招生规模60个班,总建筑面积9.99万平方米。该项目地处城市核心区域,周边为待开发用地和已建成住宅,两地块间有大面积城市绿地,出入人口多,建设工期紧、质量标准高,对施工过程中的质量、安全、工期、造价的全面管控和协调配合都提出了很高的要求。BIM技术作为建筑行业创新技术的载体,在本项目中将依托BIM技术为引导,与“大数据、互联网、5G、AI技术、AR/VR、物联网、云计算、云协同”等先进技术相结合,实现全过程智慧建设、智慧决策。搭建BIM协同平台,应用BIM技术对项目各阶段进行有效的检验、协调和优化,提升项目质量、保障工期、控制成本,从经济性、合理性、可行性上为项目施工提供技术支持及解决方案。将现场监控数据、塔吊数据、门禁系统、人员管理系统、扬尘监控系统等集成到项目智慧工地平台,实现BIM+智慧工地动态集成,通过BIM智慧工地平台完成现场数字化工地动态实时管理。在标准教室、宿舍中采用条板安装机器人、室内喷涂机器人等智能化装备辅助施工,提高建筑效率、降低成本、保障施工质量。

长江生态文明干部学院介绍:长江生态文明干部学院总建筑面积12.05万平方米,由A区(行政办公、展示)、B区(综合教学、文体)和C区(宿舍、餐厅)三大部分组成,共计38栋单体建筑,依山就势而建。本项目全过程使用BIM技术,部分智能建造应用效益如下。
1.项目通过BIM模型创建、碰撞检测等减少图纸错误,直接节约工期10余天。
2.项目通过基于平台的协同设计管理,极大的提升了项目沟通有效性,降低了项目的管控成本和人力成本。
3.利用BIM技术对项目进行场地临时设施模拟布置、土方推演、流水施工模拟,使施工时快速进行布置,间接节约工期10余天。
4.项目在实施中,通过各种施工工艺模拟、复杂节点工艺模拟进行三维交底,提高了施工实施效率与质量控制。
5.项目通过BIM技术对管道密集区域进行综合排布设计,提前发现施工现场存在的碰撞和冲突。
6.项目通过BIM+装配式设计,效率提升两倍以上,节约深化设计周期20余天。
7.运用数位靠尺等手持式智能测量设备,进行实测实量作业,提高测量精度,确保测量数据真实有效。安装智能施工升降机,对其运行状态实时监测、预警,确保设备运行安全。引入建筑清扫机器人对项目室内外平整地面进行垃圾清扫,减少人工投入、控制现场扬尘。
